ステージ足場(棚足場)の用途と組み方|内部工事の計画手順

ステージ足場の用途と組み方 内部工事の計画手順

ステージ足場(棚足場)の用途と組み方を足場施工会社が解説。呼び方の整理、外部足場との役割の違い、枠組・くさび式・吊り棚の3方式、積載荷重と作業動線の計画チェックリストまで、内部天井・設備工事を抱える元請け向けにまとめました。

ステージ足場(棚足場)は、体育館の天井改修やプラントの設備工事のように、内部空間へ面状の作業床を組む足場です。

外壁用の足場と違い「壁に沿って立てる」のではなく「空間に床を張る」発想の足場のため、外部足場と同じ感覚で手配すると計画が漏れます。

本記事では、内部天井・設備工事を抱える元請け・発注担当の方に向けて、呼び方の整理、必要になる工事、組み方の3方式、計画時の確認ポイントを、年間600件の足場施工を手がけるイースタイルが発注者目線で解説します。

ステージ足場(棚足場)とは|面で作業床を作る足場

外部足場が建物の外周に沿って「線」で組まれるのに対し、ステージ足場は空間の中に「面」で作業床を作ります。

天井のように高くて広い作業面に対して、どの位置でも作業できる床を丸ごと用意する、という考え方の足場です。

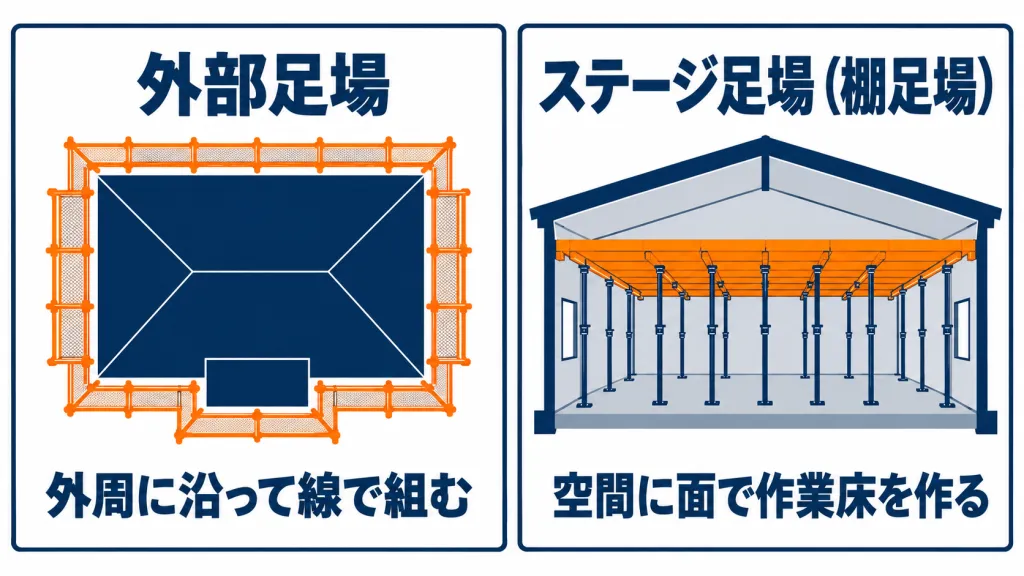

外周に線で組む外部足場と空間に面で組むステージ足場の違いを示す図

呼び方の整理(ステージ・棚・吊り棚)

この足場は現場や地域によって呼び方が分かれますが、指しているものはほぼ同じです。

  • ステージ足場:
    面状の作業床を「舞台(ステージ)」に見立てた呼び名
  • 棚足場:
    空間に「棚」のように床を張ることからの呼び名。「足場棚」と呼ばれることもある
  • 吊り棚足場:
    上部の構造物から吊り下げて棚状の作業床を作る方式の呼び名

つまり「ステージ足場=棚足場」で、「吊り棚足場」はその組み方の一方式です。

見積書や打ち合わせでどの呼び名が出ても、「内部空間に面状の作業床を組む足場」と理解すれば齟齬はありません。

外部足場との役割の違い

重要なのは、ステージ足場は外部足場の代わりではなく別の計画だということです。

外壁改修と天井改修を同時に行う工事で、外部足場の見積もりだけ取って内部の棚足場が漏れていた——というのは、内部工事でよくある計画漏れです。

作業対象が「外壁」なのか「天井・上部設備」なのかで、必要な足場は別物になります。

両方あるなら、両方を最初から見積もりに含めてください。

ステージ足場が必要になる工事|天井・設備・内部改修

典型的には次のような工事で必要になります。

  • 大空間の天井改修:
    体育館・ホール・工場・倉庫の天井ボード張り替え、耐震改修、照明更新
  • 設備・配管工事:
    プラント・工場の上部配管、ダクト、クレーンレールなどの設置・更新
  • 吹き抜け部の内装改修:
    エントランスホールなど、脚立や高所作業車では作業面が連続しない空間
  • 上部の点検・補修:
    屋根裏・梁・トラスの調査、補修、塗装

共通するのは「高い位置に、広く連続した作業面がある」ことです。

作業箇所が点在するだけなら高所作業車で足りる場合もあり、面での連続作業が必要かどうかが、棚足場を計画するかの分かれ目になります。

ステージ足場の組み方の種類

組み方は大きく「下から支える」か「上から吊る」かの2系統、実務では3方式に分かれます。

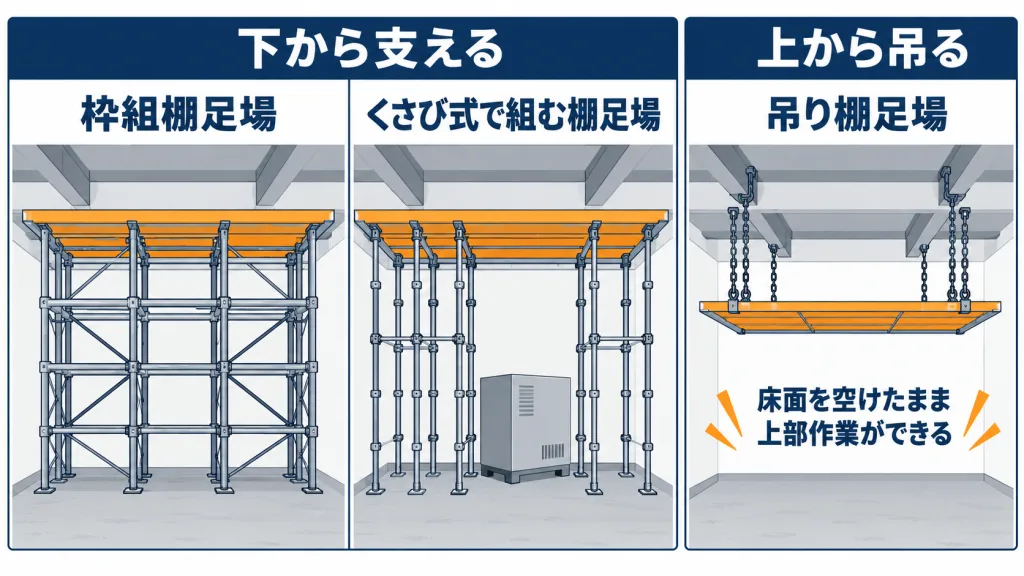

枠組・くさび式・吊り棚の3方式でステージ足場を組む方法の比較図

枠組・くさび式で組む棚足場

床から支柱を立ち上げ、その上に面状の作業床を組む方式です。

剛性の高い枠組足場で組む枠組棚足場は、広い面積・大きな積載に向きます。

くさび緊結式足場で組む棚足場は、支柱位置の割付け自由度が高く、設備や機械を避けて組みやすいのが利点です。

いずれも床から組むため、下部の床が支柱を支えられること、床面の使用(動線・設備)を支柱が妨げないことが計画の前提になります。

枠組足場の構造は、次の記事で解説しています。

吊り棚足場(上から吊る方式)

床が使えない・床から組むと邪魔になる場合は、梁・トラスなど上部構造物からチェーン等で吊り下げて棚状の作業床を作る吊り棚足場を検討します。

床面を完全に空けたまま上部作業ができるのが最大の利点で、稼働中の工場・交通のある空間で選ばれます。

一方で、吊り元の強度確認が必須になり、つり足場として法令上の管理水準も上がります。

つり足場の組立て・解体・変更には高さに関係なく作業主任者の選任が必要です(労働安全衛生法施行令第6条第15号)。

吊り方式の詳細は、次の記事で解説しています。

計画時の確認ポイント|積載荷重と作業動線(チェックリスト)

ステージ足場の計画で発注者が押さえるべきは「載せるもの」と「動くもの」です。

見積もり・打ち合わせの段階で次の7点を確認してください。

#確認項目確認のポイント
1作業内容と載せる資材天井ボード・ダクト・工具など、作業床に仮置きする資材の重さと量
2最大積載荷重の設定足場の構造に応じた最大積載荷重を定め、超えて載せないことが法令上の義務(労働安全衛生規則第562条)。設定値を共有する
3作業床の高さ・面積天井までの作業しやすい離れ。部分的な棚か、全面棚か
4下部の床の状態床から組む場合:床の強度・養生の要否・支柱を立てられない区画の有無
5上部の吊り元吊り棚の場合:梁・トラスの位置と強度確認を誰が行うか
6他業種との動線工事期間中に下部空間を使う人・設備があるか。開口部・昇降位置の調整
7盛替え・解体のタイミング工程の進行に合わせた部分解体(盛替え)の要否と回数

特に2番の積載荷重は、内部工事で資材を「とりあえず足場に置く」運用が事故に直結するため、発注者側でも作業班に設定値を周知してください。

6番の動線調整は、営業中・稼働中の施設では工法選定(床置きか吊りか)そのものを左右します。

物件の条件を伝えるだけで、最適な足場種類と概算費用をお出しします。

関東全域・4拠点体制のイースタイルに無料でご相談ください。

まとめ

  • ステージ足場=棚足場。内部空間に面状の作業床を組む足場で、吊り棚足場はその一方式
  • 外部足場とは別の計画。外壁と天井の工事が両方あるなら、足場も両方を最初から見積もる
  • 組み方は枠組・くさび式(床から支える)/吊り棚(上から吊る)の3方式。床が使えるかどうかが分かれ目
  • 計画の鍵は積載荷重の設定・周知(第562条)と他業種との動線調整
  • 面での連続作業が必要か(高所作業車で足りないか)を最初に見極めると、過剰・過少のない計画になる

足場工法の全体像から確認したい場合は、次の総合ガイドが入口になります。

よくある質問(FAQ)

ステージ足場と棚足場は同じものですか?

同じものです。

内部空間に面状の作業床を組む足場を、舞台に見立てて「ステージ足場」、棚に見立てて「棚足場」と呼び分けているだけで、指している足場は同一です。

上部構造物から吊り下げて組む方式は「吊り棚足場」と呼ばれ、これはステージ足場(棚足場)の組み方の一種です。

見積書でどの呼び名が使われていても、内容は同じ系統の足場として確認できます。

棚足場はどのくらいの重さまで載せられますか?

足場の構造と部材によって異なるため、一律の数値はありません。

法令上は、足場の構造および材料に応じて作業床の最大積載荷重を定め、それを超えて積載してはならないとされています(労働安全衛生規則第562条)。

発注時には、載せる予定の資材の重さと量を伝えたうえで最大積載荷重の設定値を確認し、実際に作業する班にもその値を周知することが重要です。

天井工事の足場は外部足場と一緒に頼めますか?

まとめて依頼できます。

むしろ、外壁と天井の工事が両方ある場合は、外部足場と内部のステージ足場を最初から一括で見積もるのが確実です。

別々に手配すると、搬入時期の重複や動線の取り合いで工程が乱れやすくなります。

作業内容・建物の図面・工程の予定を伝えれば、外部・内部を合わせた足場計画として提案を受けられます。

内部工事の足場計画は、動線と荷重の整理からお手伝いします

足場の種類は決まりましたか?物件の広さ・階数・エリアをお伝えいただければ、最適な足場プランと概算費用を無料でご案内します。

関東全域・4拠点体制のイースタイルに、まずはお気軽にご相談ください。

お電話でのご相談は 050-5367-2632(AI電話受付・24時間365日)へ。

夜間・急ぎの現場のご相談にも対応しています。

イースタイル|代表:三浦紘久/設立2018年1月/建設業許可 東京都知事 許可(般-4)第156566 鳶・土工業/年間施工件数600件

この記事の監修者

三浦 紘久

株式会社イースタイル 代表取締役

株式会社イースタイル代表取締役。足場施工に関する記事内容を、現場での実務観点から確認しています。 監修者・会社情報を見る

CONTACT

まず連絡してください。断りません。

急ぎかどうか、対応できるかどうか——まず状況をお聞かせください。電話受付は24時間365日対応です。

電話で相談する24時間365日受付
050-5367-2632
フォームで相談する
