足場の組立てから解体までの工程|元請けの立会いポイント
足場の組立てから解体までの工程を、事前調査・搬入・組立て・使用中の点検・解体の順に発注者目線で解説。必要な資格(足場の組立て等作業主任者)の確認方法、元請けが立ち会うべきタイミングのチェックリスト、工程遅延の予防策をまとめました。
足場の組立てから解体までの工程を把握しておくことは、元請け・発注担当にとって「工事全体の日程を守る」ことと同義です。
足場は工事の最初と最後に入る工程であり、ここが遅れると塗装・防水・補修のすべてが後ろへずれます。
本記事では、足場を発注する側の工務店・塗装業者・元請け担当者に向けて、組立てから解体までの全体工程、必要な資格の確認方法、そして「元請けが立ち会うべきタイミングはどこか」を、年間600件の施工を手がけるイースタイルの実務目線で解説します。
足場の組立てから解体までの全体工程
足場工事の全体は「事前調査・打ち合わせ → 搬入・組立て → 使用期間中の点検 → 解体・搬出」の4段階です。発注者が把握すべきポイントを段階ごとに整理します。
事前調査・打ち合わせで決まること
契約前後の調査・打ち合わせで、次の内容が確定します。
- 割付け計画:建物の高さ・外周・隣地との離れをもとにした部材配置
- 搬入計画:トラックの駐車位置、小運搬の距離、道路使用の要否
- 日程:組立て日・解体予定日と、雨天・強風時の順延ルール
- 近隣対応:挨拶の範囲と分担(組立て・解体日は音と車両の出入りがあるため)
この段階の精度が工程全体を決めます。
特に、隣地との離れ・搬入路・傾斜などの敷地条件の伝え漏れは、当日の部材不足や追加費用の典型的な原因です。
搬入・組立ての流れと所要日数

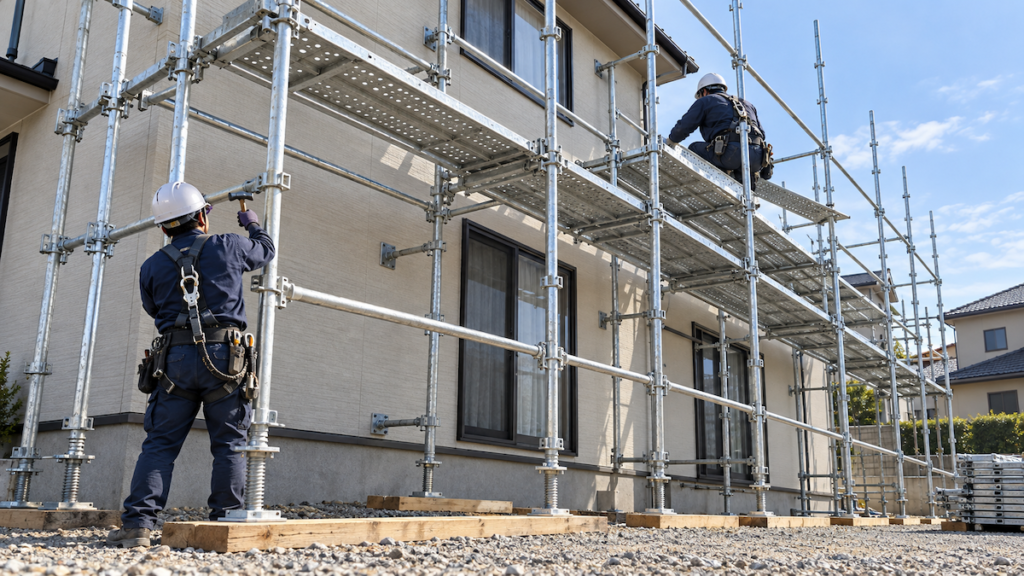

組立て当日は「資材搬入 → 小運搬 → ジャッキベース設置(水平出し)→ 支柱・布材・踏板の緊結 → 壁つなぎ → メッシュシート・幅木」の順で進みます。
工法別の詳しい手順は、主力工法であるくさび式の施工フロー記事で解説しています。
所要日数は建物規模・工法・投入人員・敷地条件で変わるため、一律の日数はここでは断定しません。確実に言えるのは、見積もり段階で「組立て◯日・解体◯日」の予定日数と根拠を確認し、後工程の職人手配をその日程に連動させるべきだ、ということです。
使用期間中の点検(悪天候後・変更後)
足場は組んで終わりではありません。
労働安全衛生規則第567条は、強風・大雨・大雪などの悪天候や中震以上の地震、足場の組立て・一部解体・変更の後に、足場の状態を点検し、記録することを求めています。
2023年10月施行の改正では、この点検を行う者をあらかじめ指名することも義務付けられました。
台風通過後などに「誰が点検したか」が記録で追える体制かどうかは、施工会社の管理水準を測る分かりやすい指標です。
解体・搬出の流れ
工事の後工程(塗装・防水など)の完了検査が済んだら、組立てと逆の順序で上から解体し、搬出します。
解体時も組立てと同様に音と車両の出入りが発生するため、近隣への事前連絡が必要です。また、解体前には「足場を使う作業が本当にすべて完了しているか」の確認が重要です。
解体後に手直しが見つかると、足場の再設置費用がまるごと発生します。解体の詳細な流れと注意点は、別記事で解説しています。
足場の組立てに必要な資格|作業主任者の選任義務
足場の組立て等作業主任者とは(選任が必要な規模)

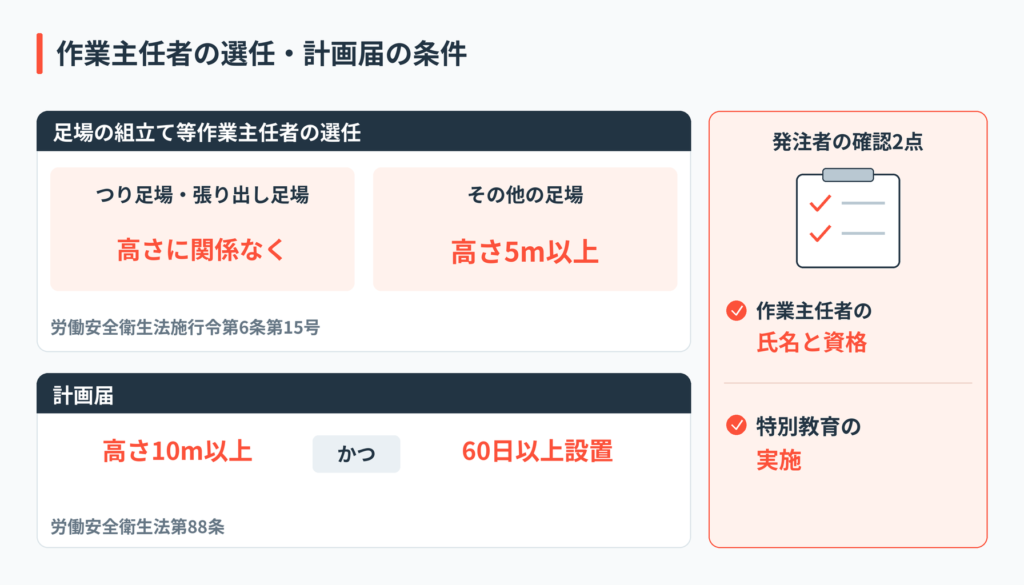

つり足場・張り出し足場、または高さ5m以上の構造の足場の組立て・解体・変更の作業では、技能講習を修了した「足場の組立て等作業主任者」の選任が義務付けられています(労働安全衛生法施行令第6条第15号)。
一般的な2階建て住宅の外部足場でも高さは5mを超えるため、実務上、外部足場工事のほとんどが選任対象と考えて差し支えありません。
また、足場の組立て等の業務に就く作業者には特別教育の受講が必要とされ、組立て作業時には労働安全衛生規則第564条に基づく立入禁止区域の設定や悪天候時の作業中止といった措置が求められます。
あわせて、高さ10m以上の足場を60日以上設置する場合は、工事開始前に労働基準監督署への計画届(労働安全衛生法第88条)が必要です。中層以上・長期の現場では、この届出期間も工程に織り込んでおきましょう。
発注者が資格を確認する方法
発注者側の確認はシンプルで、見積もり・契約の段階で次の2点を聞くだけです。
- 「足場の組立て等作業主任者は誰が務めますか」——氏名と資格の保有を確認する
- 「作業者への特別教育は実施済みですか」——体制として答えられるかを見る
即答できない会社に足場を任せるべきではありません。
資格体制は、施工品質と万一の際の責任関係の両方に直結します。
元請けが立ち会うべきタイミングと確認項目(チェックリスト)

全工程に立ち会う必要はありません。

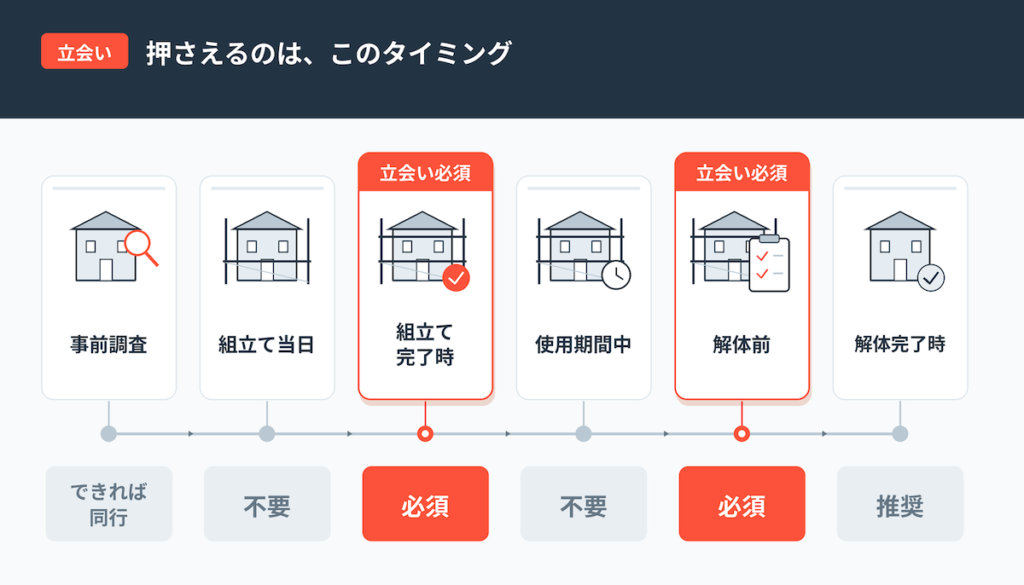

年間600件の施工実務から言えば、立会いの効果が大きいのは「組立て完了時」と「解体前」の2回です。
| タイミング | 立会い | 確認項目 |
|---|---|---|
| 事前調査 | できれば同行 | 敷地条件(離れ・搬入路・傾斜)の認識合わせ。図面にない情報をその場で共有 |
| 組立て当日 | 不要(開始時の顔合わせ程度) | 作業範囲・時間帯・近隣対応の最終確認 |
| 組立て完了時 | 必須 | 1段目の水平/踏板の敷き並べ/壁つなぎ/昇降設備/メッシュシート・幅木。後工程の職人が安全に使える状態か |
| 使用期間中 | 不要(報告確認) | 悪天候後の点検記録(第567条)が取られているか |
| 解体前 | 必須 | 足場を使う作業(手直し含む)がすべて完了しているか。再設置を防ぐ最後の関門 |
| 解体完了時 | 推奨 | 建物・外構の損傷有無、資材の撤去漏れ、近隣クレームの有無 |
物件の条件を伝えるだけで、最適な足場種類と概算費用をお出しします。関東全域・4拠点体制のイースタイルに無料でご相談ください。
工程が遅れやすい要因と事前対策
足場工程の遅延には型があります。代表的な4つと対策を挙げます。
- 悪天候:
強風・雨で組立て・解体は順延になります。対策は、工程表に予備日を入れることと、順延判断の連絡ルールを事前に決めておくことです - 敷地条件の発覚:
当日に「離れが足りない」「トラックが着けられない」が判明すると、部材の再手配で日単位の遅れになります。対策は事前調査への同行と実測値の共有です - 繁忙期の手配遅れ:
春・秋の繁忙期は直前の依頼だと希望日が押さえられません。工程が見えた時点での早期発注が唯一の対策です - 解体後の手直し発覚:
解体前の完了確認を飛ばした場合に起きる、最も高くつく遅延です。解体前立会いを工程に固定してください
まとめ
- 足場工事は「事前調査 → 組立て → 使用中の点検 → 解体」の4段階。最初の調査の精度が工程全体を決める
- 高さ5m以上の足場の組立て・解体には足場の組立て等作業主任者の選任が義務。発注時に氏名と体制を確認する
- 悪天候後・変更後の点検と記録は労働安全衛生規則第567条の義務。点検者の指名体制まで確認できると確実
- 立会いは全工程でなく「組立て完了時」と「解体前」の2回に集中させるのが実務的
- 遅延対策は、予備日の設定・敷地条件の事前共有・早期発注・解体前確認の4点
よくある質問(FAQ)
足場の組立てには何日かかりますか?
建物の規模・工法・投入人員・敷地条件によって変わるため、一律には言えません。低層住宅の外部足場であれば短い日程で完了するのが一般的ですが、搬入路が狭い・小運搬が長いなどの条件で延びることがあります。
重要なのは、見積もり段階で「組立て◯日・解体◯日」の予定と根拠を確認し、塗装などの後工程の手配をその日程に連動させることです。
足場の組立てに立ち会う必要はありますか?
全工程への立会いは不要です。効果が大きいのは「組立て完了時」と「解体前」の2回です。
組立て完了時は、作業床・壁つなぎ・昇降設備など後工程の職人が安全に使える状態かを確認します。
解体前は、足場を使う作業がすべて完了しているかを確認します。解体後に手直しが見つかると足場の再設置費用が発生するため、解体前の確認が最も重要です。
足場の組立てに必要な資格は何ですか?
つり足場・張り出し足場、または高さ5m以上の構造の足場の組立て・解体・変更の作業には、技能講習を修了した「足場の組立て等作業主任者」の選任が義務付けられています(労働安全衛生法施行令第6条第15号)。
また、組立て作業に従事する作業者には特別教育の受講が必要です。発注者としては、見積もり時に作業主任者の氏名と教育体制を確認すれば十分です。
